Uitvoeringsbeleid Wet kwaliteitsborging voor het bouwen
Geldend van 31-03-2026 t/m heden
Intitulé
Uitvoeringsbeleid Wet kwaliteitsborging voor het bouwenHet college besluit:
- 1.
Het uitvoeringsbeleid Wet kwaliteitsborging voor het bouwen vast te stellen.
Inleiding
Op 1 januari 2024, gelijktijdig met de Omgevingswet, is de Wet kwaliteitsborging voor het bouwen (hierna: Wkb) in werking getreden. Deze wet heeft als doel de bouwkwaliteit van gebouwen en het bouwtoezicht te verbeteren door inschakeling van private kwaliteitsborgers. Dit moet leiden tot minder gebreken bij nieuwbouw en verbouw. De wet bevat waarborgen voor de burger dat beter gebouwd wordt. De Wkb zal stapsgewijs in werking treden en geldt in eerste instantie alleen voor nieuwbouw van eenvoudige bouwwerken. Dit zijn bijvoorbeeld grondgebonden eengezinswoningen en kleinere bedrijfspanden (bouwwerken die vallen onder gevolgklasse 1 1 , met uitzondering van verbouw). Voor vergunningplichtige bouwwerken die niet onder de Wkb vallen, is een omgevingsvergunning voor een technische bouwactiviteit nodig. Afhankelijk van de uitkomsten van de evaluatie van de wet volgen vervolgens de verbouwingen (gevolgklasse 1) en de bouwwerken in hogere risicoklassen. Dit zijn bijvoorbeeld bibliotheken en onderwijsgebouwen (gevolgklasse 2) en voetbalstadions en ziekenhuizen (gevolgklasse 3). Hierdoor kunnen bouwbedrijven en gemeenten stap voor stap ervaring opdoen met het nieuwe toezicht in de bouw.
Dit uitvoeringsbeleid heeft specifiek betrekking op de bouwtechnische bouwactiviteit zoals bedoeld in de Wkb. Het beleid ziet nadrukkelijk niet op de bestemming of het gebruik van het bouwwerk. De beschreven werkwijze binnen de Wkb is uitsluitend van toepassing wanneer geen sprake is van een gelijkwaardige voorziening of een monument. In die gevallen blijft het college volledig verantwoordelijk voor de bouwtechnische toetsing en het toezicht, conform de geldende regelgeving.
Kwaliteitsborging
Kwaliteitsborging in de bouw betekent dat het ontwerp en de uitvoering op een zodanige wijze wordt bewaakt dat het eindresultaat aan de voorschriften van het Besluit bouwwerken leefomgeving (hierna: Bbl) voldoet. Onder het oude stelsel, de Wet algemene bepalingen omgevingsrecht, toetste het college bouwplannen vooraf en zag toe op de uitvoering volgens de verleende vergunning. Onder het nieuwe stelsel van kwaliteitsborging dragen partijen in de bouw zelf zorg voor het voldoen aan de voorschriften op basis van een instrument voor kwaliteitsborging. De rol van het college verschuift meer naar risicobeoordeling vooraf en, indien nodig, handhaving tijdens de bouw en achteraf. In dit uitvoeringsbeleid wordt nader ingegaan op de wijzigingen van de taken van het college als gevolg van de invoering van de Wkb.
Bevoegdheden
In dit uitvoeringsbeleid worden op diverse plekken de termen ‘bevoegd gezag’, ‘het college’, ‘gemeente’ willekeurig gebruikt. Ten aanzien van de formele bevoegdheidsverdeling voor de genoemde taken wordt verwezen naar de mandaatregeling van de gemeente Sittard-Geleen. Het college van burgemeester en wethouders van Sittard-Geleen is het bevoegd gezag.
1. Een nieuwe manier van werken
Het bouwproces
Om de doelen van de Wkb te bewerkstelligen, wordt het proces voor vergunningverlening in tweeën opgeknipt:
- •
De omgevingsplanactiviteit: dit betreft ruimtelijke regels (toets aan het omgevingsplan en welstand). Dit verloopt via het bevoegd gezag.
De bouwactiviteit: dit betreft technische regels zoals genoemd in het Bbl. Een initiatiefnemer moet hiervoor een bouwmelding doen bij het bevoegd gezag. Het bouw- en woningtoezicht van de bouwactiviteit, zoals gemeenten dat voor inwerkingtreding van de Wkb uitvoerden, wordt een taak van onafhankelijke kwaliteitsborgers voor bouwwerken in gevolgklasse 1. Een beoordeling in de praktijk van het bouwwerk zoals het wordt gebouwd, vervangt de huidige toets op het bouwplan vooraf. De initiatiefnemer is verplicht een onafhankelijke kwaliteitsborger in te schakelen die tijdens de bouw toetst of het bouwwerk voldoet aan de bouwtechnische voorschriften volgens het Bbl en daarover een verklaring afgeeft. Deze verplichting geldt niet als sprake is van een gelijkwaardige voorziening of een monument. Het dossier bevoegd gezag, met daarbij de verklaring van de kwaliteitsborger, is een voorwaarde bij gereedmelding voor ingebruikname. Het bevoegd gezag toetst de volledigheid van het borgingsplan, gaat na of rekening is gehouden met bijzondere lokale omstandigheden, constateert eventuele strijdigheden en toetst of de gereedmelding volledig is.
De Wkb ziet alleen op het technische deel van het bouwen. Het planologisch deel, dus de toetsing aan het omgevingsplan gemeente Sittard-Geleen en de welstandseisen, valt onder de Omgevingswet.

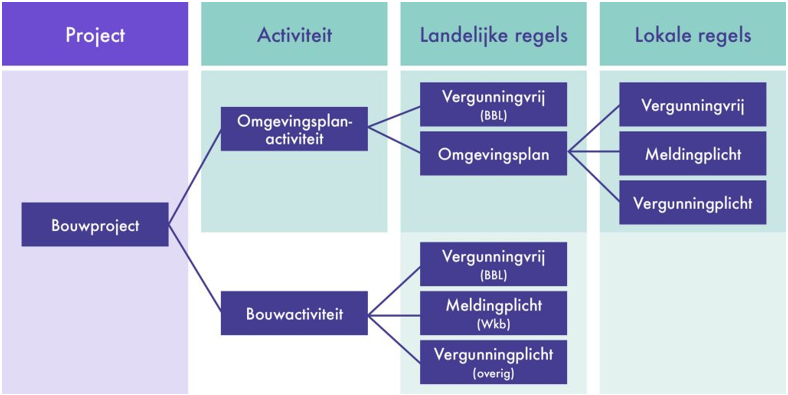

Figuur 1 Relatie tussen Omgevingswet en Wkb2
Bij bouwen onder kwaliteitsborging is voor het bouwtechnisch gedeelte van de activiteit een meldingsplicht ingevoerd voor bouwwerken die niet volledig vergunningsvrij zijn en vallen onder gevolgklasse 1 (bouwwerken met een gering risico).
In figuur 2 is weergegeven hoe het bouwproces onder de Wkb eruitziet. Het publiek toezicht en de controle door de kwaliteitsborger, zijn in de opzet van het nieuwe stelsel zoveel mogelijk complementair aan elkaar en niet overlappend. Bij strijdigheden is het college wel aan zet (zie hoofdstuk 4, paragraaf 4, van dit beleid).

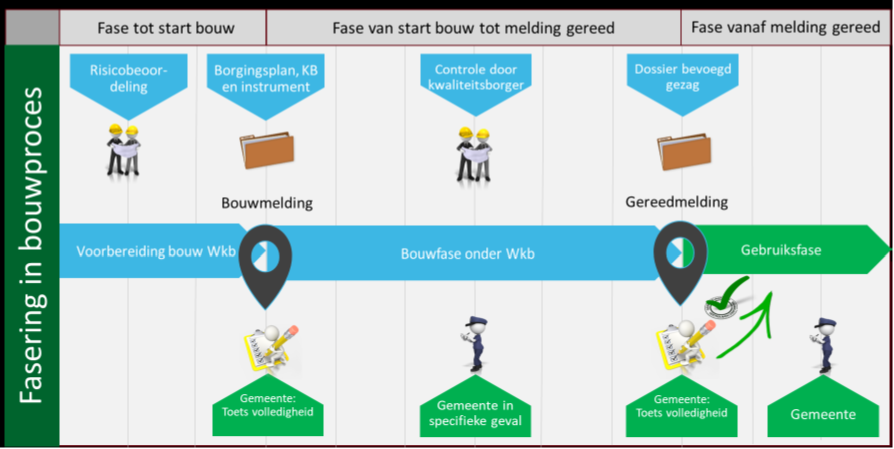

Figuur 2 Fasering in het bouwproces
Bouwmelding en gereedmelding
Een belangrijke plek in het bouwproces wordt ingenomen door de bouwmelding en de gereedmelding. Door de initiatiefnemer wordt een kwaliteitsborger (KB) in de arm genomen die voorafgaand aan de bouw een risicobeoordeling maakt en een borgingsplan vaststelt. De initiatiefnemer dient tenminste 4 weken voor de aanvang van de bouw3 (maar niet eerder dan één jaar van tevoren) in een bouwmelding informatie te overleggen over de ingehuurde kwaliteitsborger, het gebruikte ‘instrument’, een risicobeoordeling en het daarop gebaseerde borgingsplan.
Aan de hand van de bouwmelding controleert het college of het juiste borgingsinstrument is toegepast en of de kwaliteitsborger geregistreerd is in het register instrumenten voor kwaliteitsborging van de ‘Toelatingsorganisatie Kwaliteitsborging Bouw’ (hierna: TloKB). Ook dient in de risicobeoordeling rekening gehouden te zijn met bijzondere lokale omstandigheden. Als er geen erkende kwaliteitsborger is aangewezen of als een borgingsplan en/of risicobeoordeling ontbreekt, dan is sprake van een onvolledige bouwmelding. Een onvolledige melding wordt juridisch niet gezien als melding en wordt de melding aangemerkt als ‘niet gedaan’. Er mag dan niet gestart worden met de bouw en de termijn van 4 weken voorafgaand aan de bouw start pas zodra een volledige melding is ingediend. In het geval van een onvolledige startmelding moet de initiatiefnemer een volledig nieuwe melding indienen. De initiatiefnemer wordt geïnformeerd over de volledigheid dan wel onvolledigheid van de melding.
De onafhankelijke kwaliteitsborger toetst of het bouwwerk daadwerkelijk gebouwd is conform de regelgeving. Deze toets betreft in ieder geval de bouwtechnische voorschriften van het Bbl en de bijzondere lokale omstandigheden benoemd in de omgevingsplanactiviteit.
Aan het eind van het bouwproces moet er een gereedmelding worden ingediend, het zogenoemde ‘dossier bevoegd gezag’. In het dossier is een verklaring van de kwaliteitsborger aanwezig die verklaard dat het bouwwerk voldoet aan alle bouwtechnische voorschriften. Ook hiervoor geldt dat deze gereedmelding beoordeeld wordt door het bevoegd gezag en dat bij het niet voldoen aan de eisen deze als ‘niet gedaan’ wordt beschouwd. Na de gereedmelding heeft het bevoegd gezag 2 weken de tijd om te reageren op eventuele ontbrekende gegevens. Als de gereedmelding niet compleet is, mag het bouwwerk niet in gebruik genomen worden.
Veranderingen in toezicht en handhaving
De Wkb betekent een groot aantal veranderingen in het toezicht en de handhaving bij bouwactiviteiten. De gemeente blijft verantwoordelijk voor het toezicht op de bestaande bouw, het gebruik en bouw- en sloopveiligheid en blijft het bevoegd gezag voor het bouwdomein. Het college blijft dus ook het bevoegd gezag voor het behandelen van meldingen of handhavingsverzoeken van burgers en de juridische afhandeling daarvan met betrekking tot illegaal bouwen. Het bouwtoezicht voor gevolgklasse 1 bouwwerken wordt echter primair belegd bij private kwaliteitsborgers. De preventieve toets van het bouwplan aan de bouwregelgeving vooraf wordt vervangen door toetsing en toezicht door kwaliteitsborgers op het bouwwerk zoals dat wordt gebouwd. Het bevoegd gezag heeft daardoor een informatieachterstand. Gegevens komen onder het nieuwe stelsel niet vooraf maar achteraf beschikbaar. Dit betekent dat voortijdig bijsturen niet mogelijk is voor het bevoegd gezag.
Het gaat er niet langer primair om dat de bouwplannen bij de toetsing vooraf op papier aan de regelgeving voldoen, maar dat het vervaardigde bouwwerk bij oplevering voldoet aan regels en gemaakte afspraken. Het college is en blijft daarbij wel het bevoegd gezag voor de handhaving, omdat de kwaliteitsborger zelf geen handhavingsbevoegdheid heeft.
Risicogestuurd toezicht
In dit Wkb-beleid maakt het college specifieke keuzes over hoe zij haar rol onder het stelsel van kwaliteitsborging invult. Daarmee geeft het college invulling in haar vrijheid van de mate waarin zij toetst en toezicht houdt. Er zijn grofweg 3 mogelijkheden:
- 1.
het college voert geen bouwtechnische toets en bouwtoezicht uit;
- 2.
het college gaat risicogestuurd toetsen en toezicht houden;
- 3.
het college toetst en houdt toezicht, net als de kwaliteitsborger.
De gemeente Sittard-Geleen kiest, conform het advies van het Centraal overleg Bouwconstructies (hierna: CoBc) voor optie 2: risicogestuurd toetsen en toezicht houden. Het college geeft in dit Wkb-beleid uitgangspunten weer in het kader van handhavingsbevoegdheden. De keuze voor risicogestuurd toezicht biedt de mogelijkheid om ‘vinger aan de pols te houden’.
Rol gemeente Sittard-Geleen
De rol van het college beperkt zich voortaan primair tot het toetsen van de bouwmelding en de gereedmelding (dossier bevoegd gezag) voor de bouwwerken die onder gevolgklasse 1 vallen. Het college doet de volledigheidstoets van de bouwmelding aan de hand van de indieningsvereisten. Ze toetst niet meer inhoudelijk aan bouwtechnische voorschriften, maar controleert of de opdracht-gever werkt met een toegelaten, bij de bouwactiviteit passend, instrument en een bevoegde kwaliteitsbor¬ger. Ook controleert het college of alle specifieke risico’s voor dat bouwwerk en de bijzondere lokale omstandigheden in de risicobeoordeling in kaart zijn gebracht en in het borgingsplan zijn vastgelegd.
Bij de gereedmelding kijkt het college of voldaan is aan de regels die aan de gereedmelding en de daarbij te verstrekken gegevens en bescheiden zijn gesteld. De markt is primair verantwoordelijk voor de bouwkwaliteit. Het uitgangspunt daarbij is dat afwijkingen door marktpartijen moeten worden opgelost. Daar waar geschillen ontstaan kan het bevoegd gezag ingeschakeld worden. Het bevoegd gezag heeft slechts een vangnetfunctie om excessen van het private stelsel af te vangen. Mocht toezicht en handhaving noodzakelijk zijn, dan biedt de Wkb in aanvulling op de Algemene wet bestuursrecht verschillende handvatten om te kunnen beschikken over de noodzakelijke informatie4 .
De rol van het college verandert dus meer in een procesrol, maar dan wel een met verantwoordelijkheden. Om aan deze veranderende rol op een verantwoorde manier invulling te geven, is het gewenst om in beleid specifieke keuzes te maken over hoe de rol van het bevoegd gezag wordt ingevuld. Daarbij wordt als algemeen uitgangspunt gehanteerd dat de rol van het college vooral procesmatig is en niet zozeer inhoudelijk van aard.
In dit uitvoeringsbeleid wordt nader ingegaan op de beleidsuitgangspunten die door het college bij de uitvoering van de Wkb zullen worden toegepast. Dit beleid gaat niet in op de consequenties voor de daadwerkelijk benodigde capaciteit in het bouwtoezicht. De ‘positieve’ en ‘negatieve’ effecten op de benodigde capaciteit bij de gemeente Sittard-Geleen vanwege taakverschuivingen als gevolg van de inwerkingtreding van de Wkb worden jaarlijks, mede op basis van de te verwachten hoeveelheid bouwactiviteiten, uitgewerkt in het Uitvoeringsprogramma (UP).
2. Relatie VTH-beleid
In het nog vast te stellen (nieuwe) VTH-beleid zal in hoofdlijnen worden weergegeven hoe wordt omgegaan met de invulling van de taken op het gebied van vergunningverlening, toezicht en handhaving. De vaststelling van het VTH-beleid is gepland voor het kalenderjaar 2026.
Het is echter belangrijk dat we als gevolg van de inwerkingtreding van de Wkb beschikken over een beleidskader voor de invulling van de gemeentelijke taken en bevoegdheden op grond van de Wkb.
Inmiddels is enige ervaring opgedaan met de eerste projecten, waarbij gezocht is naar wat onze rol is en hoe wij daar invulling aan kunnen geven. In 2025 zijn nog maar een beperkt aantal bouwmeldingen afgehandeld, die onder de Wkb vallen.
Eén jaar na vaststelling van dit uitvoeringsbeleid zullen we evalueren of het voorliggende Wkb-beleid voldoet of moet worden aangepast. Eventueel kan het Wkb-beleid integraal opgenomen worden in het VTH-beleidsplan. Opgemerkt wordt dat het beleidskader ten aanzien van de Wkb aanvullend zal zijn op het VTH-beleidsplan en de hoofduitgangspunten ten aanzien van toezicht en handhaving zullen worden opgenomen in het VTH-beleidsplan.
Wat regelen we in het Wkb-beleid?
Veel onderdelen met betrekking tot de bouwregelgeving liggen al vast, bijvoorbeeld in het Bbl. Dit zijn landelijk uniform geformuleerde regels. Daarnaast spelen er lokale aspecten. Dit betreft twee onderdelen, te weten:
- 1.
bijzondere lokale omstandigheden (specifiek voor het gebied, de bouwlocatie of het project);
- 2.
het invullen van de toezichthoudende, en daar waar nodig de handhavende rol.
Bovenstaande punten worden in hoofdstuk 3 en 4 van dit beleid verder uitgewerkt.
3. Bijzondere lokale omstandigheden
Bij het beoordelen of een bouwactiviteit aan de regels voldoet, moet een kwaliteitsborger ook rekening houden met bijzondere lokale omstandigheden. Een bijzondere lokale omstandigheid is een lokaal risico of een lokale situatie waardoor het eindresultaat van een bouwactiviteit mogelijk niet aan de bouwtechnische regels van het Bbl voldoet. Het gaat bij bijzondere lokale omstandigheden alleen om risico’s die te maken hebben met de bouwtechnische regels van hoofdstuk 4 (nieuwbouw) en hoofdstuk 5 (verbouw)5 van het Bbl. Het gaat hierbij echter niet om alle risico’s rondom een bouwproject en ook niet om risico’s die met iets anders te maken hebben. Denk bijvoorbeeld aan risico’s die te maken hebben met archeologie, bodemverontreiniging, waterveiligheid, milieu en bouw- en sloopveiligheid. Deze aspecten en de regels uit het omgevingsplan zijn weliswaar relevant voor de initiatiefnemer en de aannemer, maar maken geen deel uit van het werkveld van de kwaliteitsborger. Daarmee zijn het dus geen bijzonder lokale omstandigheden als bedoeld in de Wkb. Het gaat dus om specifieke risico’s waar een gemeente van op de hoogte is en een initiatiefnemer of kwaliteitsborger mogelijk niet.
Voor de kwaliteitsborger moeten specifieke lokale omstandigheden kenbaar zijn, zodat deze bij het opstellen van een risicoanalyse rekening kan houden met de lokale omstandigheden. Het vastleggen van deze gebiedsspecifieke risico’s maakt het houden van risicogestuurd toezicht door het college mogelijk.
De risicoanalyse wordt gelijktijdig met de bouwmelding ingediend. Na ontvangst van de bouwmelding wordt deze door het college beoordeeld. Bij de beoordeling van de risicobeoordeling en het borgingsplan wordt gekeken of voldoende rekening is gehouden met deze omstandigheden. Indien blijkt dat dit niet het geval is, dan is er sprake van een onvolledige melding.
Momenteel zijn er slechts enkele bijzondere lokale omstandigheden specifiek benoemd voor het grondgebied van de gemeente Sittard-Geleen. Dat wil niet zeggen dat er niet meer bijzondere lokale omstandigheden zijn. Het doel van het kenbaar maken van deze specifieke lokale risico’s maakt dat de kwaliteitsborger weet waar hij/zij rekening mee moet houden bij de (voorgenomen) bouwactiviteit. De bijzondere lokale omstandigheden zullen, indien van toepassing, kenbaar worden gemaakt door het bevoegd gezag in de vergunning voor de omgevingsplanactiviteit of tijdens het vooroverleg (initiatievenproces).
4. Beleidsuitgangspunten toezicht en handhaving Wkb
De Wkb biedt het college ruimte om in het toezicht- en handhavingsbeleid specifieke keuzes te maken. Voor de volgende onderwerpen worden beleidsuitgangspunten geformuleerd:
- 1.
Toezicht en handhaving;
- 2.
Procedurele eisen;
- 3.
Gelijkwaardige voorziening/geen gevolgklasse 1;
- 4.
Strijdigheid die een verklaring kwaliteitsborger in de weg staat (unhappy flow);
- 5.
Dossier bevoegd gezag;
- 6.
Gefaseerde oplevering;
- 7.
Casco bouw.
Met dit Wkb-beleid is een afweging gemaakt tussen het uitvoeren van taken conform de bedoeling van de wetgever en de verantwoordelijkheid die het college heeft. Daarbij houdt het college met name toezicht op het proces en is de kwaliteitsborger verantwoordelijk voor het toezicht op de inhoud, namelijk het voldoen aan de technische bouwvoorschriften.
Hieronder worden de beleidskeuzes met betrekking tot de bovengenoemde onderwerpen verder uitgewerkt.
1. Toezicht en handhaving
|
Het toezicht op de bouwactiviteit vindt procesgestuurd plaats. Bij de beoordeling van de vergunningaanvraag, bouwmelding, borgingsplan en gereedmelding wordt ervoor gekozen:
|
De bevoegdheid tot het houden van toezicht en handhaven blijft ongewijzigd bestaan. Het college is en blijft verantwoordelijk voor het publiekrechtelijk toezicht op de naleving van het Bbl. Bij signalen dat niet wordt voldaan aan de bouwvoorschriften, kan het bevoegd gezag handhavend optreden.
Op grond van de Algemene wet bestuursrecht mag de bouwplaats worden betreden en kan medewerking worden gevorderd. Ook mag informatie worden gevorderd en kan er zelf onderzoek worden gedaan. Aanvullend daarop kan op grond van de Wkb informatie worden gevraagd per onderdeel en bestaat er een informatieplicht van de aannemer/opdrachtgever.
Artikel 2.20 van het Bbl biedt het college de mogelijkheid om -na het indienen van de startmelding- voor specifieke bouwwerkzaamheden en de momenten waarop deze worden uitgevoerd gegevens en bescheiden op te vragen met het oog op het voorkomen en of beperken van risico’s die van invloed kunnen zijn op het voldoen van het te bouwen bouwwerk aan de regels. Zo ontstaat de mogelijkheid om vooraf extra informatie over een betreffend onderdeel op te vragen. Informatie is hiermee vooraf in plaats van achteraf, waardoor een handhavingstraject kan worden vermeden.
Of er aanleiding bestaat voor toezicht en/of handhaving kan worden bepaald op basis van eigen waarnemingen (bijvoorbeeld tijdens controle van bouw- en sloopveiligheid, bij controle van de omgevingsplanactiviteit of op basis van informatie van de kwaliteitsborger of derden).
Het is van belang om een opstelling te bepalen ten aanzien van de Wkb en daarmee ook ten aanzien van de kwaliteitsborger: hebben we volledig vertrouwen in de kwaliteitsborger of is het gewenst om toch in meer of mindere mate controle te houden op de bouwprojecten?
Om recht te doen aan de bedoeling van de Wkb enerzijds en ook onze verantwoordelijkheid te kunnen nemen op het gebied van bouwtoezicht anderzijds, wordt in zijn algemeenheid uitgegaan van procesgestuurd toezicht op het bouwproces. We volgen daarbij het proces van de kwaliteitsborger.
De risicobeoordeling en het borgingsplan zijn bedoeld om het college inzicht te geven in de bouwtechnische risico’s van de bouwwerkzaamheden en de borging daarvan door de kwaliteitsborger en de aannemer. Wordt dit onvoldoende geborgd, dan kan het college tijdens de uitvoering van een bepaald onderdeel van de bouw zelf daarop toezien als zij dat nodig acht. Binnen de gemeente Sittard-Geleen wordt in ieder geval getoetst op volledigheid van de ingediende stukken en op de bijzondere lokale omstandigheden zoals deze in een vergunning voor een omgevingsplanactiviteit zijn vastgelegd of op andere gepaste wijze kenbaar zijn gemaakt. Het college houdt geen toezicht op reguliere bouwkundige aspecten zoals geformuleerd in het Bbl. De verantwoordelijkheid hiervoor ligt bij de kwaliteitsborger.
Toezicht houden ten aanzien van het bouwproces vindt slechts plaats indien daarvoor een concrete aanleiding bestaat. Bij meldingen van de kwaliteitsborger over geconstateerde strijdigheden en/of eigen constateringen, zal om extra informatie worden gevraagd en indien nodig een extra controlemoment worden ingepland. Ook kan toezicht worden gehouden aan de hand van of op basis van ontvangen klachten/meldingen/handhavingsverzoeken van derden.
Landelijke Handhavingsstrategie Omgevingsrecht (LHSO)
Wanneer blijkt dat handhavend optreden nodig is, dan wordt aangesloten bij de Landelijke Handhavingsstrategie Omgevingsrecht (LHSO)6 die in september 2024 is vastgesteld. Deze handhavingsstrategie zorgt ervoor dat handhavende instanties de handhaving zo uniform mogelijk aanpakken. In de LHSO is een stappenplan opgenomen om te komen tot een passende sanctiestrategie. In het nog vast te stellen VTH-beleid, alsmede in het jaarlijkse Uitvoeringsprogramma, wordt een verwijzing naar de LHSO opgenomen en daarmee is de toepassing van de LHSO in gemeentelijk-verband ook bestuurlijk verankerd.
2. Procedurele eisen
In het bouwproces onder de Wkb worden er een aantal procedurele eisen gesteld. Het kan voorkomen dat één of meerdere van onderstaande omstandigheden plaatsvinden. Per situatie geven we aan hoe we daar vervolgens mee omgaan.
- ▪
Bouwmelding is onvolledig
Als de bouwmelding onvolledig is, dan is de melding officieel niet gedaan. Dit is ook het geval als niet alle bijzondere lokale omstandigheden zijn meegenomen. Het is raadzaam om eerst te beoordelen of er sprake is van een meldingsplichtige bouwactiviteit. Is dit het geval, dan stuurt het college binnen 4 weken een brief waarin wordt aangegeven dat de melding niet is gedaan: ‘Melding niet gedaan’. In deze brief geven we aan wat er precies mist en wordt verzocht om een nieuwe melding in te dienen die compleet is. Enkel de missende stukken nasturen volstaat niet. Consequentie is dat er niet gestart kan worden met bouwen. We merken op dat voornoemde brief geen besluit is in de zin van de Awb.
Niet voldoen aan informatieplicht begin bouwwerkzaamheden (2 dagen voor starten bouwwerkzaamheden)
Onder zowel de Wabo als de Omgevingswet wordt na het verlenen van de omgevingsvergunning gevraagd om de start van de bouwwerkzaamheden te melden. Dit wordt in de praktijk niet altijd gedaan. Hier moet meer aandacht voor zijn door de kwaliteitsborger. De initiatiefnemer/kwaliteitsborger moet het college informeren over de start van de bouwwerkzaamheden, omdat dit relevant is voor de Basisregistratie Adressen en Gebouwen (BAG). De startmelding kan tegelijkertijd met de bouwmelding worden gedaan, of de startdatum kan in de bouwmelding worden vermeld. Het niet doen van de startmelding betekent dat er juridisch niet gestart mag worden met de bouwwerkzaamheden totdat een volledige melding is ingediend.
- ▪
Bouwen zonder bouwmelding
Door de knip (technische bouwactiviteit en omgevingsplanactiviteit) kunnen situaties ontstaan waarbij er een vergunning is aangevraagd voor een omgevingsplanactiviteit (OPA) of een buitenplanse omgevingsplanactiviteit (BOPA), maar de melding bouw (Wkb) achterwege blijft. De toezichthouderbeoordeelt eerst of het bouwwerk voor de bouwactiviteit vergunningvrij is of mogelijk niet valt onder gevolgklasse 1. Wanneer wordt vastgesteld dat er bouwactiviteiten plaatsvinden zonder bouwmelding, legt de toezichthouder direct een bouwstop7 op en informeert de initiatiefnemer dat een bouwmelding en een bijbehorende startmelding verplicht zijn. Ook als wordt geconstateerd dat er in plaats van een bouwmelding een vergunning nodig is, wordt een bouwstop opgelegd.
- ▪
Bouwen met bouwmelding, maar niet conform bouwmelding
De initiatiefnemer is verantwoordelijk voor het informeren van het bevoegd gezag over wijzigingen in de ingediende bouwmelding. De kwaliteitsborger kan dit namens de initiatiefnemer doen, mits afgesproken in het borgingsplan. Als tijdens de uitvoering blijkt dat niet conform de melding wordt gehandeld, kan handhavend worden opgetreden op basis van het overtreden artikel.
De volgende situaties kunnen zich daarbij voordoen:
- o
Bouwen mét melding, maar zonder kwaliteitsborger
Indien er nog geen sprake is van een bouwactiviteit, zoals bijvoorbeeld het bouwrijp maken, is er nog geen sprake van een meldingsplicht. Als er wél sprake is van een bouwactiviteit en er geen kwaliteitsborger is aangesteld, leggen we de bouwwerkzaamheden per direct stil door middel van een bouwstop totdat bij de melding gegevens zijn ingediend die betrekking hebben op de kwaliteitsborger.
Dit geldt eveneens als wordt geconstateerd dat er een andere kwaliteitsborger bij het project is betrokken dan bij de melding is aangegeven. Er dient een nieuwe melding te worden gedaan met vermelding van de juiste bevoegde kwaliteitsborger.
- o
Bouwen mét melding, maar kwaliteitsborger is niet bevoegd
Wanneer de kwaliteitsborger niet bevoegd is om de werkzaamheden uit te voeren, dan is de bouwmelding niet volledig. De bouw dient dat stilgelegd te worden door middel van een bouwstop. Er dient een nieuwe melding te worden gedaan met vermelding van een bevoegde kwaliteitsborger.
- o
Start bouw binnen de termijn van 4 weken vanaf bouwmelding
Stilleggen door middel van een bouwstop indien nodig. Bij niet stilleggen, moet duidelijk worden aangeven dat verder bouwen op eigen risico is.
- o
Start bouw na het vervallen van de bouwmelding na 12 maanden
Bouw stilleggen door middel van een bouwstop. Er dient een nieuwe melding te worden ingediend, waarbij de opdrachtgever rekening moet houden met eventuele gewijzigde (bijzondere lokale) omstandigheden of wijzigingen van het Bbl.
- o
-
Gereedmelding is onvolledig
- o
Verklaring kwaliteitsborger ontbreekt
Als de gereedmelding onvolledig is, dan is de melding officieel niet gedaan. Een verklaring van de kwaliteitsborger is onderdeel van de gereedmelding. Indien de verklaring ontbreekt vanwege het feit dat de kwaliteitsborger geen gerechtvaardigd vertrouwen heeft dat het bouwwerk voldoet aan de wet en regelgeving: nagaan of de kwaliteitsborger tijdens het bouwproces heeft voldaan aan de verplichting tot informatieverstrekking. Indien dat niet het geval is, kan die constatering gedeeld worden met de toezichthoudende instanties zoals instrumentaanbieder en Toelatingsorganisatie Kwaliteitsborging Bouw (TloKB). 8
Na de gereedmelding geldt een termijn van 2 weken waarbinnen mededeling moet worden gedaan dat deze melding niet compleet is. Het bevoegd gezag verzoekt om aanvullende informatie over het ontbreken van de verklaring en maakt dan op grond van evenredigheid de afweging of het bouwwerk in gebruik genomen mag worden. Als een melding na het bericht dat deze niet compleet is, niet alsnog volledig wordt gedaan, dan kan handhavend worden opgetreden. Het zal dan verboden zijn om het bouwwerk in gebruik te nemen, tenzij handhaving onevenredig is.
- o
Gebouwd in afwijking van bouwmelding, waardoor geen sprake meer is van gevolgklasse 1
Als blijkt dat er is gebouwd in afwijking van de bouwmelding, bijvoorbeeld op basis van het opleverdossier (zoals een tekening met functieaanduiding per ruimte), wordt een toezichttraject opgestart. De toezichthouder beoordeelt of er sprake is van vergunningplicht. Zelfs als aan de bouwtechnische voorschriften uit het Bbl wordt voldaan, kan er een afwijking zijn wanneer de bouw in strijd is met de bestemming (strijdig gebruik). Hierop mag de kwaliteitsborger niet controleren want handhaving blijft een taak van het bevoegd gezag. Legalisatie is eventueel mogelijk door de opdrachtgever alsnog een ontvankelijke aanvraag voor een vergunning te laten indienen. Pas nadat de benodigde omgevingsvergunning(en) zijn verleend, mag de bouw worden hervat.
- o
- ▪
Twijfels over de kwaliteit
Bij concrete twijfels over de prestatie van de kwaliteitsborger doen we een melding bij de instrumentaanbieder (de eerstelijns toezichthouder op de kwaliteitsborger). Als daar onvoldoende respons uit volgt, doen we een melding bij de Toelatingsorganisatie Kwaliteitsborging Bouw (TloKB). Als er concrete twijfels bestaan over de kwaliteit van de bouw, dan vragen we in eerste instantie per brief extra informatie op bij de initiatiefnemer. Dit mag het college doen op basis van de Algemene wet bestuursrecht en artikel 2.20 van het Bbl (zie ook punt 4 ‘Beleidsuitgangspunt strijdigheid die verklaring kwaliteitsborger in de weg staat’).
Pas als we niet tevreden zijn met de reactie hierop (of er komt geen reactie), dan gaan we over tot fysiek toezicht met als uiterste actie handhavend optreden door het stilleggen van de bouw (bij moeilijk onomkeerbare werkzaamheden zoals een constructie) of het nemen van een besluit met verbod op ingebruikname van het bouwwerk.
3. Gelijkwaardige voorziening/geen gevolgklasse 1
|
Indien na de start van de bouw blijkt dat geen sprake is van een gevolgklasse 1 bouwwerk, al dan niet als gevolg van een gelijkwaardige voorziening, volgt een bouwstop en is een vergunningaanvraag noodzakelijk. |
Voor bouwwerken met gevolgklasse 2 en 3 blijft vooralsnog het huidige vergunningenproces in stand, met een preventieve toets aan de bouwregelgeving en toezicht tijdens de uitvoering door de gemeente. Ook wanneer er bij bouwwerken met gevolgklasse 1 sprake is van gelijkwaardige voorzieningen voor constructieve veiligheid en brandveiligheid, geldt een vergunningplicht.
Voor bouwwerken met gevolgklasse 2 en 3 blijft vooralsnog het huidige vergunningenproces in stand, met een preventieve toets aan de bouwregelgeving en toezicht tijdens de uitvoering door het college. Ook wanneer er bij bouwwerken met gevolgklasse 1 sprake is van gelijkwaardige voorzieningen voor constructieve veiligheid en brandveiligheid, geldt een vergunningplicht. Daarnaast geldt dit reguliere proces ook voor monumenten, en zijn er meerdere andere uitzonderingen op gevolgklasse 1 (bijvoorbeeld bouwwerken met meldplicht brandveilig gebruik, toepassing van NEN6060 en NEN6079 en vergunningplichtige milieubelastende activiteiten).
Juridisch kader
Het college van burgemeester en wethouders is op grond van artikel 2.2, lid 1, onder c, van het Bbl het bevoegd gezag dat beslist op een aanvraag om toestemming tot het treffen van een gelijkwaardige maatregel. 9
Artikel 2.4. Bbl, dat betrekking heeft op gelijkwaardigheid bij een melding of vergunningvrije activiteit, bepaalt dat:
- 1.
als een gelijkwaardige maatregel betrekking heeft op een activiteit waarvoor in dit besluit een melding is voorgeschreven:
- a.
is voorafgaande toestemming als bedoeld in artikel 4.7 van de wet niet vereist; en
- b.
is het verboden deze maatregel te treffen zonder voorafgaande melding.
- a.
- 2.
als een gelijkwaardige maatregel betrekking heeft op een activiteit waarvoor op grond van de wet geen omgevingsvergunning is vereist en waarvoor in dit besluit geen melding is voorgeschreven, is voorafgaande toestemming als bedoeld in artikel 4.7 van de wet niet vereist.
Op grond van artikel 2.17, lid 2, onder d, van het Bbl valt een bouwactiviteit onder gevolgklasse 1 als bij de bouwactiviteit geen gelijkwaardige maatregel wordt toegepast in verband met een in dit besluit uit het oogpunt van constructieve veiligheid of brandveiligheid gestelde regel. Als dus bij het bouwen een gelijkwaardige voorziening wordt toegepast voor een regel over constructieve veiligheid of brandveiligheid, dan is er geen sprake van een gevolgklasse 1-bouwwerk en is dit bouwwerk dus vergunningplichtig.
Praktische uitwerking
Als een kwaliteitsborger constateert dat een vergunningplichtig bouwwerk niet voldoet aan de definitie van gevolgklasse 1, dan kan de kwaliteitsborger het project niet uitvoeren en wordt dit medegedeeld aan de initiatiefnemer. In dat geval moet de initiatiefnemer bij de het college een omgevingsvergunning voor een bouwactiviteit aanvragen.
Komen partijen pas na de start van de bouw erachter dat een bouwwerk geen gevolgklasse 1 is - bijvoorbeeld door de noodzaak een gelijkwaardige maatregel toe te moeten passen ten behoeve van brandveiligheid of de constructie - dan moet de kwaliteitsborger zich terugtrekken uit het project en vervalt de bouwmelding. De kwaliteitsborger moet dit ook melden aan het college. Voor het reeds gerealiseerde deel van het bouwwerk moet het dossier door de kwaliteitsborger worden overgedragen aan het college, zodat het bevoegd gezag het vervolgtraject kan beoordelen en indien zij dat nodig acht handhaven. Vervolgens moet er alsnog een vergunning worden aangevraagd bij het college en ligt de bouw stil tot het moment dat de vergunning is verleend.
Er volgt een formele bouwstop in combinatie met het opleggen van een last onder dwangsom om te voorkomen dat er toch wordt doorgebouwd zonder de benodigde omgevingsvergunning. Bij overtreding van de opgelegde last, is in dat geval direct de dwangsom verbeurd.
Innovatieve maatregelen
Ook als een initiatiefnemer of aannemer bepaalde innovatieve maatregelen wil toepassen (op het gebied van brandveiligheid en constructieve veiligheid) die nog niet getoetst kunnen worden aan vastgestelde regelgeving of waarvoor nog geen productcertificaat is afgegeven, is er sprake van een gelijkwaardigheid. Er kan niet getoetst worden aan de prestatie-eisen uit de bouwregelgeving, waardoor de aanvraag niet aan te merken is als gevolgklasse 1 en dus een vergunning nodig is voor de bouwactiviteit.
Het is nog onduidelijk of initiatiefnemers in de praktijk bewust gaan kiezen voor gelijkwaardige voorzieningen met een vergunningplicht om op die manier onder de kwaliteitsborger uit te komen of dat men juist ervoor kiest om innovatieve maatregelen niet toe te passen, zodat ze juist onder de kwaliteitsborging vallen. De tijd moet dit uitwijzen. Vooralsnog wordt hier geen beleid op gevormd om de ene of de andere richting te ontmoedigen. Wellicht zal hier ook jurisprudentie over ontwikkeld worden. Indien nodig, kan na evaluatie het beleid op dit onderdeel worden aangepast.
4. Strijdigheid die verklaring kwaliteitsborger in de weg staat (unhappy flow)
|
Bij signalen, meldingen en constateringen dat niet wordt voldaan aan de bouwtechnische eisen wordt een handhavingstraject gestart, tenzij handhaving niet evenredig/proportioneel is. |
Het college blijft wettelijk belast met het toezicht houden op de naleving van bouwtechnische eisen van bouwwerken. Signalen dat er niet voldaan wordt aan deze eisen kunnen dan ook niet genegeerd worden. Het bevoegd gezag heeft de beginselplicht tot handhaving. Maar in specifieke situaties kan worden afgezien van handhaving en kan het bevoegd gezag het bouwwerk tóch in gebruik laten nemen als een goedkeurende verklaring van de kwaliteitsborger ontbreekt, of bij het ontbreken van andere documentatie.
Is sprake van een strijdigheid die aan de verklaring in de weg staat (3.86, lid 1, Besluit kwaliteit leefomgeving (Bkl)), dan is de kwaliteitsborger verplicht het college hierover direct te informeren. Een gemeente kan zelf bepalen hoe zij vanuit haar handhavende rol met de verstrekte informatie omgaat. Dat kan bijvoorbeeld administratief door middel van het aanschrijven van de initiatiefnemer (of gemachtigde) waarin een verbod op gebruik wordt opgelegd totdat er informatie wordt overlegd waaruit blijkt dat het probleem is opgelost. Of inhoudelijk door middel van een fysieke controle door de toezichthouder.
De kwaliteitsborger is degene die in eerste lijn het risicogestuurd toezicht houdt op het bouwwerk. Gedurende het bouwproces kan de kwaliteitsborger tot de constatering komen dat er gebouwd wordt in strijd met bouwtechnische voorschriften. In het geval dat de kwaliteitsborger constateert dat niet aan de bouwtechnische voorschriften wordt voldaan, en dat de afgifte van zijn goedkeurende verklaring in het geding komt, dan informeert hij hierover direct de initiatiefnemer met afschrift aan het college. Het college zal vervolgens een beoordeling maken van de ernst van de situatie, van de risico’s (klein of groot) en van de geboden actie (bouwstop, nieuw voorstel om de kwaliteit te kunnen beoordelen, opvragen volledig dossier en de beoordeling daarvan, uitvoeren inspectie, extra controlemomenten opleggen).
De kwaliteitsborger heeft zelf geen bevoegdheden om handhavend op te treden. Handhaving is daarom vervolgens een taak van bouwtoezicht. Er is dan ook voldoende kennis en capaciteit/flexibiliteit nodig om deze rol te kunnen vervullen. Ook kunnen op andere wijze signalen komen dat in strijd met de voorschriften wordt gebouwd. Denkbaar is dat deze van de initiatiefnemer afkomstig is of van derden. Ook waarnemingen vanuit het bouwtoezicht kunnen aanleiding zijn tot dit vermoeden. In het borgingsplan is een escalatieladder opgenomen, waarbij het de bedoeling is dat de kwaliteitsborger eerst zelf tot een oplossing komt met de aannemer en de initiatiefnemer en wanneer dit niet lukt het college pas in beeld komt.
- ▪
Melding door de kwaliteitsborger
Dit moet als een ernstig signaal opgevat worden. De kwaliteitsborger heeft als onafhankelijke partij de taak controle op de kwaliteit uit te voeren en hierover op basis van kennis en kunde te rapporteren. Wanneer de kwaliteitsborger constateert dat in strijd met bouwtechnische eisen wordt gehandeld en deze daarvan melding maakt, dan dient deze melding door het college opgepakt te worden. Afhankelijk van de ernst van de melding wordt een informatiemoment opgelegd, of als er sprake is van een onomkeerbare handeling een stopmoment door middel van een bouwstop. Er vindt een evaluatie plaats en indien nodig wordt een handhavingstraject gestart.
- ▪
Melding van een derde
Indien er sprake is van een melding door een derde van mogelijke overtreding van bouwtechnische eisen, dan wordt hiervan melding gemaakt bij de kwaliteitsborger. Deze dient hierop actie te ondernemen en terug te melden wat hij geconstateerd heeft. Deze melding wordt verder afgehandeld conform de alinea ‘melding door de kwaliteitsborger’.
- ▪
Constatering door het bevoegd gezag
Indien, op welke wijze dan ook, het bevoegd gezag zelf een constatering doet van een mogelijke overtreding van bouwtechnische eisen, dan wordt hiervan melding gemaakt bij de initiatiefnemer. De kwaliteitsborger wordt hierbij door ons geïnformeerd door middel van een brief. Eventueel wordt de aannemer ook meegenomen in de informatieverstrekking.
De initiatiefnemer wordt gevraagd om (eventueel met behulp van de kwaliteitsborger) aan te tonen dat wordt voldaan aan het Bbl. Daarbij wordt aangekondigd dat de gemaakte constatering tot een stopmoment kan leiden. Indien de kwaliteitsborger reageert en constateert dat in strijd met de bouwtechnische eisen wordt gehandeld, wordt dit verder afgehandeld conform de alinea ‘melding door de kwaliteitsborger’.
Uitgangspunt is dat er handhavend wordt opgetreden. Dit betekent feitelijk dat de gereedmelding zonder verklaring van de kwaliteitsborger niet wordt geaccepteerd. Er zijn verschillende mogelijkheden om handhavend op te treden. Zo kunnen we de ingebruikname tegenhouden als niet aan de regels wordt voldaan. Bij sommige overtredingen is dit echter een te zwaar middel, bijvoorbeeld bij het ontbreken van bepaalde documenten in het dossier bevoegd gezag. Dan is bijvoorbeeld het opleggen van een dwangsom een geschikter handhavingsinstrument.
Kleine, niet of zeer moeilijk herstelbare afwijkingen
Jurisprudentie over de beginselplicht tot handhaving geeft aan dat er kan worden afgezien van handhavend optreden als er sprake is van kleine overtredingen waarbij handhaving niet proportioneel is en in gevallen wanneer er concreet zicht is op legalisatie. Bij kleine, niet herstelbare afwijkingen, laten we de eigenaar weten dat het pand niet voldoet aan alle eisen vanuit de wet. We kunnen de melding niet accepteren en formeel is het pand niet gereed (verklaring kwaliteitsborger ontbreekt).
In het algemeen kan worden gesteld dat niet ter discussie staat dat een verbod op ingebruikname aan de orde is als het gaat om tekortkomingen die betrekking hebben op de volgende bouwtechnische aspecten:
- ▪
veiligheid (constructieve veiligheid en brandveiligheid);
- ▪
gezondheid (o.a. ventilatie);
- ▪
duurzaamheid (isolatiewaarden, zonnepanelen, etc.);
- ▪
overige exceptioneel grote gebreken.
De opdrachtgever is verplicht om aan te tonen dat het bouwwerk veilig is. Hoe de opdrachtgever dat doet is in beginsel aan hem/haar zelf. Daarnaast is het afhankelijk van het exacte probleem wat nodig is.
Bij kleine afwijkingen die niet of zeer moeilijk te herstellen zijn, kan het verbieden van ingebruikname niet proportioneel zijn. Het niet handhaven bij een geringe overtreding vanwege geringe aard of omvang is een uitzondering op de regel. Doelstelling is dat de kwaliteitsborger altijd een verklaring afgeeft. Per individuele situatie vindt een afweging van belangen plaats of tot handhavend optreden wordt overgegaan.
Bij het afzien van handhavend optreden bij kleine, niet herstelbare afwijkingen ontstaat een categorie bouwwerken waarbij niet wordt opgetreden tegen het gebruik zonder goedkeurende verklaring van de kwaliteitsborger.
Bij de afweging of in een dergelijke situatie een verbod op ingebruikname moet komen, kan vooralsnog de jurisprudentielijn worden aangehouden. Bij de vraag of er sprake is van een overtreding van geringe aard en omvang, spelen de volgende aspecten een rol:
- •
er is sprake van een klein verschil; 10
- •
het verschil is niet of nauwelijks met het blote oog waarneembaar; 11
- •
derden worden niet in hun belangen geschaad; 12
- •
het ongedaan maken van de overtreding brengt buitenproportioneel hoge kosten met zich mee of zou onevenredig zijn jegens de overtreder. 13
Naast het proportionaliteitsbeginsel speelt bij de afweging om handhavend op te treden ook het relativiteitsbeginsel een rol. Dit vereiste houdt in dat een bestuursrechter een besluit niet mag toetsen aan een norm, die kennelijk niet strekt tot bescherming van de belangen van de partij die een beroep doet op die norm.
Maatwerkvoorschrift bij niet-herstelbare gebreken
Via een internetconsultatie over een wijziging van het Bbl om een ingebruikname wetstechnisch mogelijk te maken, is aan gemeenten om een reactie gevraagd. Het ministerie is hierna tot de conclusie gekomen dat een maatwerkvoorschrift een meer passende oplossing is dan een ingebruiknamebesluit. Als argument hiervoor wordt aangevoerd dat een maatwerkvoorschrift een reeds bestaand instrument is binnen de Omgevingswet en ook toepasbaar is voor het geschetste probleem van kleine onherstelbare afwijkingen. Het Bbl is op dit punt reeds aangepast.
Na een verzoek van de initiatiefnemer voor een maatwerkvoorschrift, kan het college in individuele gevallen afwijken van de algemene regels voor activiteiten, zoals het toestaan van ingebruikname van een bouwwerk zonder een volledige gereedmelding. Het inzetten van een maatwerkvoorschrift moet beschouwd worden als een ultimum remedium en alleen in uitzonderingssituaties kan van deze discretionaire bevoegdheid gebruik gemaakt worden.
Uitgangspunt ingebruikname, tenzij
In principe ligt het bij de betrokken partijen in het bouwproces – de initiatiefnemer/opdrachtgever, de aannemer en de kwaliteitsborger – om er gedurende het hele traject voor te zorgen dat er uiteindelijk wél een verklaring kan worden afgegeven.
Als blijkt dat de verklaring niet zal worden afgegeven, heeft de opdrachtgever in zijn privaatrechtelijke verhouding tot de aannemer ook de mogelijkheid om de oplevering te weigeren, totdat het bouwwerk conform het contract (waaronder het moeten voldoen aan de minimale publiekrechtelijke bouwkundige eisen) is afgerond.

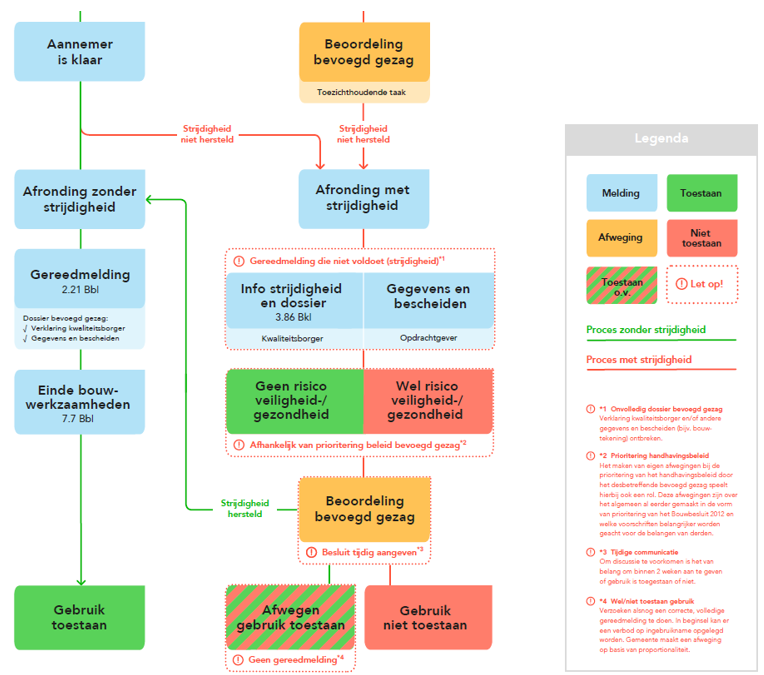

Figuur 3 Uitsnede schema meldingenproces uit Handreiking Toezicht en handhaving Wet kwaliteitsborging bouw
We moeten in de praktijk ervaring gaan opdoen wanneer afwijkingen ontoelaatbaar zijn en ingebruikname niet wordt toegestaan. Ondergeschikte aspecten, zoals geringe afwijkingen in maatvoering, zijn geen reden tot handhavend optreden. De situaties in het grijze gebied zullen van geval tot geval moeten worden beoordeeld, waarbij de verantwoordelijkheid om de strijdigheden te herstellen of tot een oplossing te komen bij de initiatiefnemer en kwaliteitsborger worden gelegd. Uitgangspunt daarbij ten aanzien van de ingebruikname is “ja, mits…”. Bij veel voorkomende situaties kan hiervoor een aanvullende beleidslijn worden ontwikkeld.
5. Dossier bevoegd gezag
|
Het dossier bevoegd gezag wordt gecontroleerd op volledigheid en de bouwtechnische beoordeling vindt procesgestuurd plaats. |
Bij de gereedmelding wordt een zogenoemd dossier bevoegd gezag verstrekt. Doel van het dossier is dat het college – bijvoorbeeld in geval van een calamiteit of toekomstige verbouwingen – over informatie beschikt die nodig is voor het toezicht op het gerealiseerde bouwwerk. Het college heeft als taak om te toetsen of dat dossier volledig is en dus of alle stukken aanwezig zijn.
Een gemeente kan vervolgens - net als bij de bouwmelding - kiezen om het dossier inhoudelijk te beoordelen met als doel eventueel nog zelf een controle uit te voeren. Het is ook mogelijk om deze stukken – zonder verdere inhoudelijke beoordeling – te archiveren voor toekomstig gebruik.
Dit laatste wordt niet wenselijk geacht. Het college zal toetsen of het dossier compleet is en beoordelen of aannemelijk is gemaakt dat aan alle bouwtechnische voorschriften wordt voldaan. Een extra controlemoment zal alleen aan de orde zijn als er gedurende de aanvraag- en bouwfase gerede twijfels zijn ontstaan over de kwaliteit van het bouwwerk of de aangeleverde stukken. Indien nodig kan nog aanvullende informatie worden opgevraagd. Ook hier vindt het toezicht procesgestuurd plaats. Zie ook onder paragraaf 1 ‘Beleidsuitgangspunt toezicht en handhaving’.
6. Gefaseerde oplevering
|
Gefaseerde oplevering bij grotere projecten is in beginsel toegestaan, mits vooraf afspraken worden gemaakt over oplevering per fase. |
Bij woningbouwprojecten is het gebruikelijk dat een deel van de woningen wordt opgeleverd en in gebruik wordt genomen voordat het gehele bouwproject is opgeleverd. Zeker bij seriematige nieuwbouw zit er vaak langere tijd tussen oplevering en ingebruikname van de eerste woningen en formele afronding van het bouwproject. Het dossier bevoegd gezag inclusief de verklaring van de kwaliteitsborger volgt volgens de regels van de Wkb pas nadat de laatste woning klaar is. Vanuit praktische overwegingen is het gewenst om gefaseerde opleveringen mogelijk te maken.
Juridisch kader
Op grond van artikel 2.21 (ingebruikname bouwwerk) van het Bbl mag een bouwwerk pas in gebruik worden genomen twee weken na gereedmelding. Bij een project met bijvoorbeeld meerdere woningen zou ingebruikname volgens de letter van de wet dus pas zijn toegestaan nadat ook de laatste woning / deel van het project gereed is. Eerdere ingebruikname is formeel gesproken een overtreding van de voorschriften. Gereedmelding per woning of deeloplevering bestaat niet onder de Omgevingswet en Wkb.
Praktische uitwerking
In de regel moet handhavend worden opgetreden tegen ingebruikname zonder voorafgaande melding. In de jurisprudentie wordt een tweetal uitzonderingen op dit principebeginsel gehanteerd (AbRvS 7 juli 2004, nr. 200306199/1): er is zicht op legalisatie en / of handhavend optreden is onevenredig in relatie tot het te beschermen belang.
Met betrekking tot de Wkb zijn hierbij twee aspecten van belang:
- ▪
het stelsel van kwaliteitsborging levert het bevoegd gezag het bewijsvermoeden dat aan de voorschriften wordt voldaan bij gereedkomen van het bouwwerk;
- ▪
de Wkb schrijft voor dat strijdigheden die aan het verlenen van de verklaring van de kwaliteitsborger in de weg staan direct worden gemeld.
Een combinatie van beide bepalingen leidt ertoe dat, zolang er geen informatie beschikbaar is die het tegendeel bewijst, het college ervan uit mag gaan dat het project uiteindelijk aan de voorschriften zal voldoen. Er is dus sprake van zicht op legalisatie zodat het college (vooralsnog) kan afzien van handhavend optreden in afwachting van de formele gereedmelding.
Met de indiener van de melding, kwaliteitsborger en het bevoegd gezag worden vooraf afspraken gemaakt over het bij oplevering per fase verstrekken van een ‘deelverklaring’. Het uitgangspunt is dat twee weken voor oplevering van iedere deelfase een volledige gereedmelding wordt gedaan. In dat geval moet dan eerder ook per fase een bouwmelding zijn gedaan.
Bij de oplevering van de eerste fase dient minimaal één referentiewoning te zijn gerealiseerd, waarbij bij de ‘deelverklaring’ een volledig dossier bevoegd gezag voor deze fase wordt overgelegd. Vooraf wordt afgesproken welke woningen als referentiewoning dienen. Deze dossiers kunnen worden gebruikt voor de diverse fases tot een volgende referentiewoning wordt gerealiseerd. Bij realisatie van een nieuwe referentiewoning, dient wederom een ‘deelverklaring’ met volledig dossier bevoegd gezag te worden overgelegd tot uiteindelijk een volledige verklaring door de kwaliteitsborger kan worden afgegeven.
Indien er signalen worden ontvangen dat aanvullende informatie noodzakelijk is, dan bieden artikel 2.20 van het Bbl en de Algemene wet bestuursrecht handvatten om de gewenste informatie alsnog bij de bouwer op te vragen. Hiermee kunnen eventuele problemen worden ondervangen.
7. Casco bouw
In de praktijk worden bouwwerken steeds vaker casco opgeleverd, bijvoorbeeld zonder badkamer of keuken.
Juridisch kader
Ingebruikname zonder gereedmelding is niet toegestaan. In geval van een cascolevering zullen delen van het bouwwerk niet klaar zijn. Indien dit delen betreft die op grond van de voorschriften van het Bbl verplicht zijn, dan zal een kwaliteitsborger geen verklaring kunnen afgeven bij oplevering en is gereedmelding dus niet mogelijk.
Praktische uitwerking
Dit probleem zal met name spelen daar waar de aannemer de opdrachtgever
van de kwaliteitsborger is, zoals bij de waarborginstellingen. Indien de opdracht van de kwaliteitsborger niet verder strekt dan de oplevering, dan zijn er twee mogelijkheden om alsnog te zorgen voor een verklaring zodat gereed gemeld kan worden:
- 1.
de opdrachtgever kan zelf een aanvullende opdracht aan de kwaliteitsborger geven om de laatste openstaande punten af te ronden;
- 2.
de kwaliteitsborger kan een verklaring afgeven dat het bouwwerk met uitzondering van de cascopunten voldoet. De opdrachtgever kan dan met een eigen kwaliteitsborger de resterende punten afronden.
Het is aan de opdrachtgever om te bepalen welke optie wordt toegepast. Vanuit het college zullen we in een vooroverleg aangeven welke opties de opdrachtgever heeft bij een casco oplevering.
5. Monitoren en evalueren
De eerste projecten onder de Wkb hebben laten zien dat er situaties kunnen ontstaan waarbij in onderling overleg tussen het college, kwaliteitsborger en aannemer/opdrachtgever afstemming moet worden gezocht. De wet is nieuw voor iedereen en het maken van fouten is onvermijdelijk. Het is belangrijk om de eerste paar jaar, nadat de Wkb in werking is getreden, gevoel te krijgen bij wat er speelt in de praktijk. Bij welk type projecten/objecten vinden incidenten plaats. Welke jurisprudentie ontstaat er en heeft dit gevolgen voor onze werkwijze? Welke omvang krijgt het algemeen toezicht na de overgangsjaren?
Voor de bouwwerken die in gevolgklassen 2 en 3 vallen, verandert er voorlopig niets. Ook verbouw in gevolgklasse 1 valt voorlopig buiten de Wkb. Het college blijft het bevoegd gezag en verantwoordelijk voor het technisch toetsen en houden van toezicht in het kader van de Omgevingswet.
Voor vergunningplichtige bouwwerken wordt een omgevingsvergunning aangevraagd en de gemeentelijk toezichthouders zijn verantwoordelijk voor het houden van toezicht op zowel de technische bouwactiviteit als de omgevingsplanactiviteit. Ook zijn in december 2023 nog veel aanvragen ingediend vóór de inwerkingtreding van de Omgevingswet en Wkb. Deze aanvragen vallen nog onder de oude regelgeving (Wabo), waardoor deze zonder kwaliteitsborger kunnen bouwen.
Het is belangrijk om de overgangsjaren te gebruiken om de bestaande werkwijze en de werkwijze voor Wkb-bouwwerken met elkaar te vergelijken en te beoordelen hoe die zich tot elkaar verhouden en of dit moet leiden tot een aangepaste werkwijze/prioritering van toezichtstaken.
Eén jaar na vaststelling van dit uitvoeringsbeleid evalueren we of deze werkwijze bijgesteld moet worden. We zullen daarbij ook rekening houden met de landelijke ontwikkelingen en ervaringen ten aanzien van de Wkb. Indien nodig stellen we onze werkwijze en het beleid bij.
Ondertekening
Noot
1Zie art. 2.17 lid 2 Bbl (Besluit bouwwerken leefomgeving) welke bouwactiviteiten onder gevolgklasse 1 vallen.
Noot
2De Wkb is per 1 januari 2024 onderdeel van het Bbl (afdeling 2.2a). De bouwmelding is geregeld in art. 2.18 Bbl.
Noot
7In de Wabo was een speciale bepaling opgenomen over een bouwstop/stilleggen van de bouw (artikel 5.17 Wabo). Een dergelijke bepaling komt niet terug onder de Omgevingswet, omdat de wetgever dat overbodig acht. Een bouwstop/stilleggen van de bouw is gewoon een mogelijke ‘last’ die kan worden opgelegd met een last onder dwangsom of een last onder bestuursdwang.
Ziet u een fout in deze regeling?
Bent u van mening dat de inhoud niet juist is? Neem dan contact op met de organisatie die de regelgeving heeft gepubliceerd. Deze organisatie is namelijk zelf verantwoordelijk voor de inhoud van de regelgeving. De naam van de organisatie ziet u bovenaan de regelgeving. De contactgegevens van de organisatie kunt u hier opzoeken: organisaties.overheid.nl.
Werkt de website of een link niet goed? Stuur dan een e-mail naar regelgeving@overheid.nl
